21. März 2025

Neubau des Umspannwerks Sprendlingen: Baubeginn Ende März 2025

OFFENBACH/DREIEICH, 21. März 2025. Die Energieversorgung Offenbach AG (EVO) startet ein weiteres zentrales Projekt zur Modernisierung ihres Hochspannungsnetzes (110 kV): Am 31. März 2025 beginnen die umfangreichen Bauarbeiten zum Neubau des Umspannwerks (UW) Sprendlingen. Mit einer Investition von rund 15 Millionen Euro soll die Leistungsfähigkeit des Netzknotens erheblich gesteigert werden, um den steigenden Energiebedarf der Region zu decken.

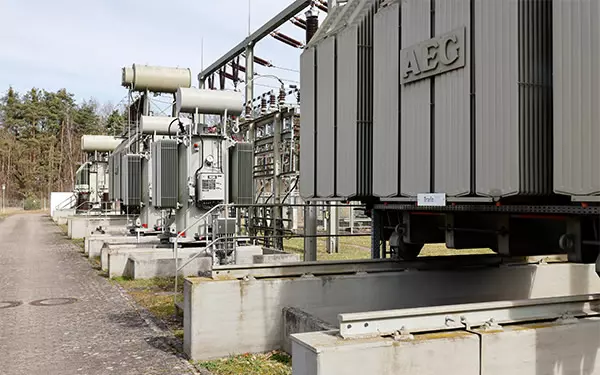

Das Umspannwerk Sprendlingen, das seit 1972 in Betrieb ist, wird in den kommenden zwei Jahren vollständig zurückgebaut und durch eine hochmoderne Anlage ersetzt. Der Neubau ist notwendig, um zukünftig höhere Leistungen über das Hochspannungsnetz und die Schaltanlage im UW Sprendlingen übertragen zu können. Die Kapazität der neuen Anlage wird nach Angaben der EVO mehr als verdoppelt.

Die neue Schaltanlage wird eine 110kV-Doppelsammelschiene, acht Leitungsfelder, drei Trafofelder und ein Kupplungsfeld umfassen. Für zukünftige Leistungszuwächse ist eine Platzreserve für einen weiteren Transformator vorgesehen. Zur Steuerung und Überwachung der Schaltanlage werden laut EVO digitale Systeme der neuesten Generation eingesetzt.

Da das UW Sprendlingen ein zentraler Netzknoten für die Versorgung von Offenbach und dem westlichen Landkreis ist, wird während der Bauphase in einem ersten Bauschnitt eine provisorische Schaltanlage auf einer freien Geländefläche errichtet. Dadurch kann das UW auf dem eigentlichen Baufeld vollständig demontiert werden. Nach Abschluss der Arbeiten wird das Provisorium entfernt und alle Eingriffe in die Natur rückgängig gemacht. Die Arbeiten hierzu sind mit den zuständigen Behörden abgestimmt.

Der Neubau des UW Sprendlingen ist Teil des umfassenden Projekts zur Modernisierung des 110 kV-Hochspannungsnetzes in Stadt und Kreis Offenbach, das die EVO im Frühjahr 2023 begonnen hat. Die EVO investiert dafür mehrere hundert Millionen Euro in die Ertüchtigung des Netzes, das nahezu 500.000 Menschen und 34.000 Unternehmen mit Energie versorgt. Bereits abgeschlossen sind unter anderem die Modernisierung des Umspannwerks in Seligenstadt und die Verlegung neuer Starkstromleitungen unter dem Main sowie in Teilen von Heusenstamm und Offenbach. Mit diesen Maßnahmen wird die Kapazität des Stromnetzes erheblich gesteigert, um den wachsenden Energiebedarf der Region zu decken und die Versorgungssicherheit zu gewährleisten.

Die notwendigen Verstärkungsarbeiten der 110-kV-Leitungen werden von der Energienetze Offenbach GmbH (ENO) koordiniert, einer hundertprozentigen Tochtergesellschaft der EVO. Zu ihren Kernaufgaben zählen Planung, Bau, Betrieb und Instandhaltung der Verteilernetze inklusive der Netz- und Hausanschlüsse. Weitere Informationen zum Hochspannungsnetzausbau finden sich auf der EVO-Homepage unter www.evo-ag.de/zukunftsnetz.
